我國人口超過百萬的城市有百余座
其中98%以上都是
依江而建,靠河而興
但河流將城市分割
使得兩岸道路骨架不連
為了連接被分割的城市
可能第一個想到的是架橋
但還有一種結構
它不影響水面船只的正常通航
受惡劣氣候的影響較小
抗震性能好,結構更安全
制造工期短,施工效率高
在大型越江、跨海工程中
得到日益廣泛的應用
它就是沉管隧道

沉管隧道
即用沉管法修建的水底隧道
沉管隧道已有百余年的發展歷史
1988年動工的黃沙至芳村珠江水下隧道
是我國大陸首次用沉管工法
建成的第一座公軌兩用的水下通道

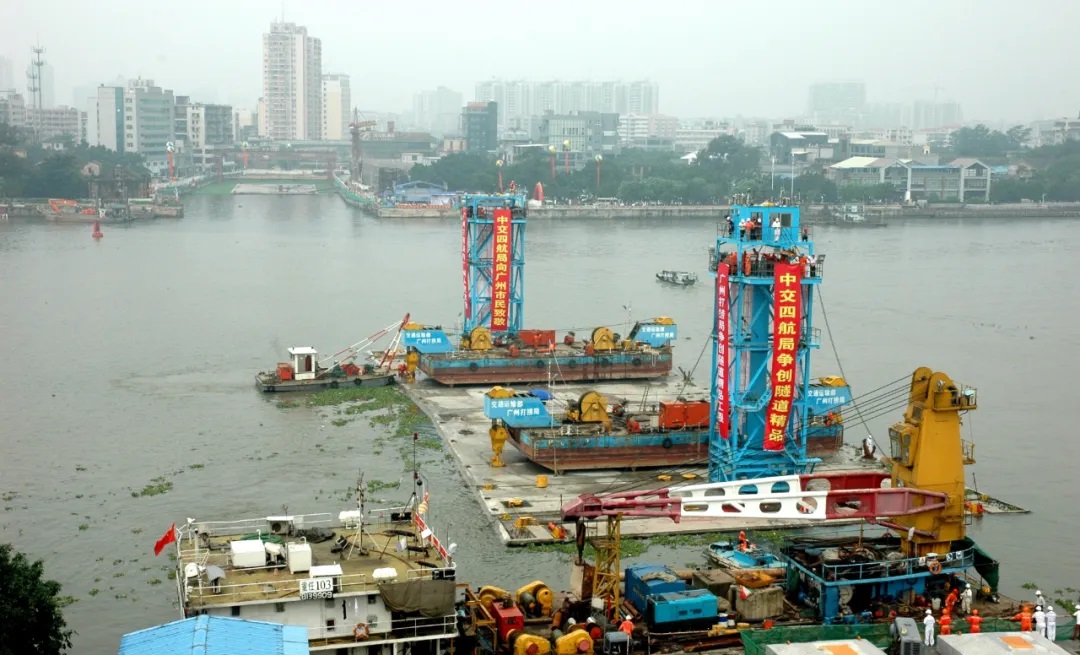

四航局的沉管之路緣起于此......
—
精鑄國內第一座
大型“變截面”沉管隧道

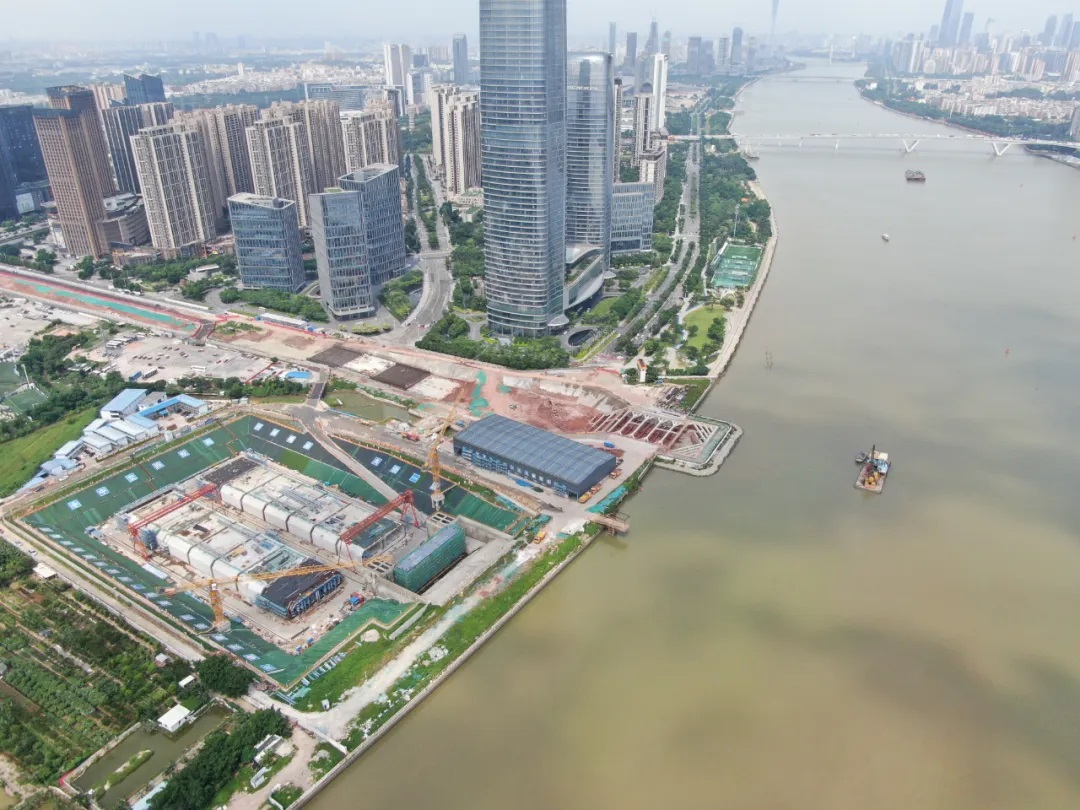

洲頭咀隧道系統工程

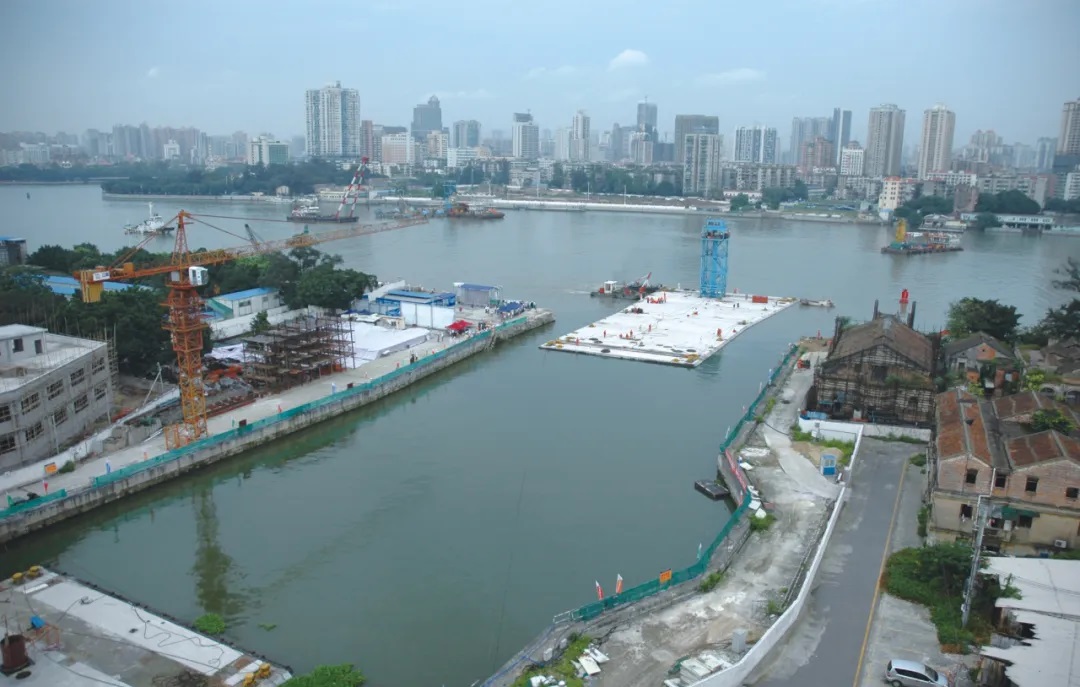

是當時廣州市建設規模最大的過江隧道工程
也是國內第一座大型“變截面”沉管隧道
四航局二公司承建的二標段
為該隧道系統工程核心標段
全長750米,雙向六車道
隧道由四節鋼筋混凝土管節組成
平均每節高9.68米、長85米、重約2.5萬噸

洲頭咀隧道的設計使用壽命長達100年
對主體結構混凝土控制、
鋼端殼及面板安裝精度的要求極高
其中,沉管混凝土結構裂縫寬度要小于2毫米
抗?jié)B等級要不小于P10
鋼端殼安裝精度更要達到
每延米平整度小于1毫米,整體小于3毫米

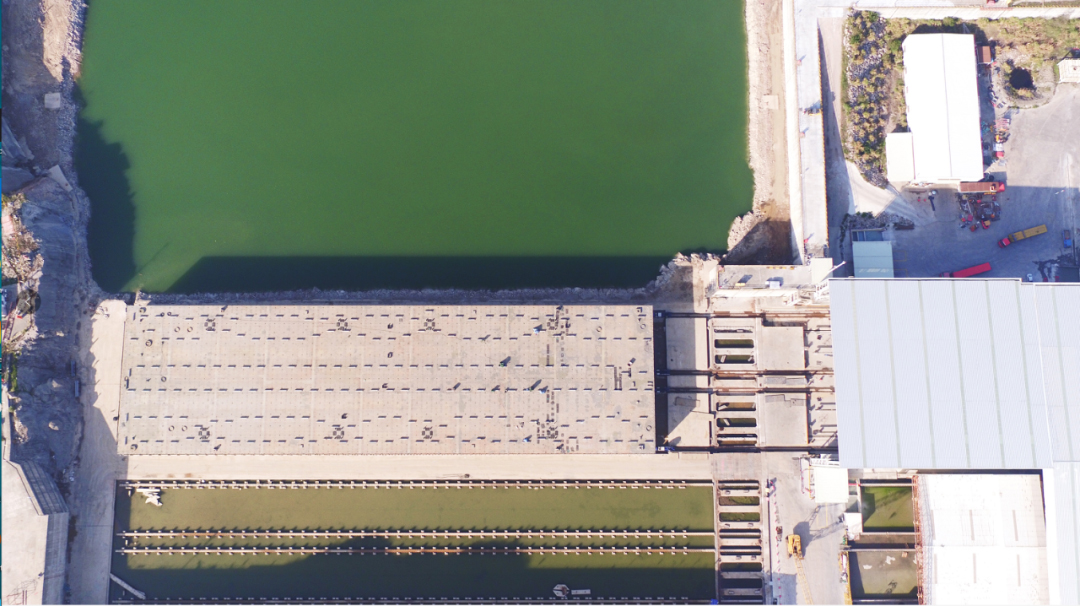

洲頭咀沉管隧道采用“軸線干塢法”工藝
通過多達83組配合比設計試驗
采用摻微膨脹性抗裂防水劑和
優質礦碴的雙摻技術
有效解決大體積混凝土施工的
裂縫抗?jié)B和耐久性不足的問題

2015年10月18日

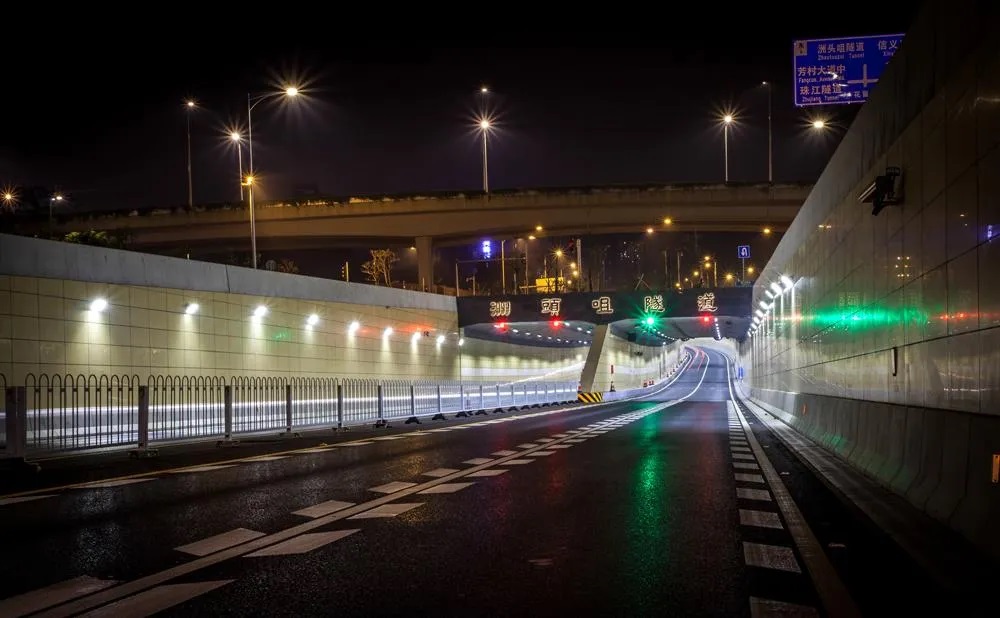

洲頭咀隧道正式開放通車
可2分鐘從芳村到海珠
僅3分鐘上到內環路
有市民感嘆:
“不從洲頭咀隧道走
你不知道芳村和海珠原來這么近?!?/span>
—
智造世界夢工廠
巨龍騰飛伶仃洋

2018年10月23日
港珠澳大橋正式開通
一橋連三地,天塹變通途
港珠澳大橋共有約6.7公里海底隧道
其中,沉管隧道長約5.6公里
是港珠澳大橋難度最高的控制性工程

為確保港珠澳大橋120年的使用壽命

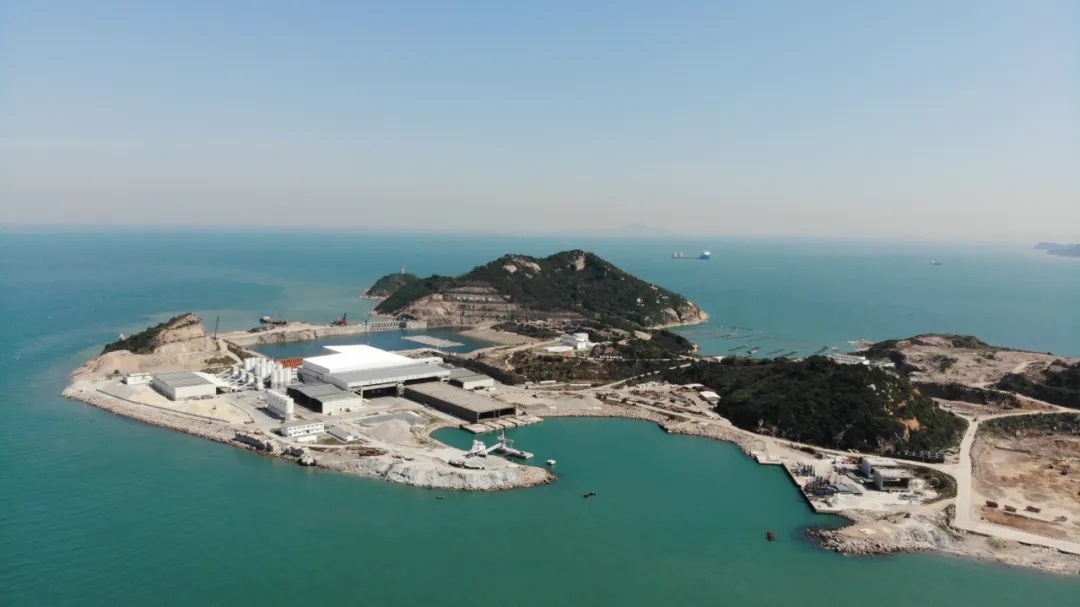

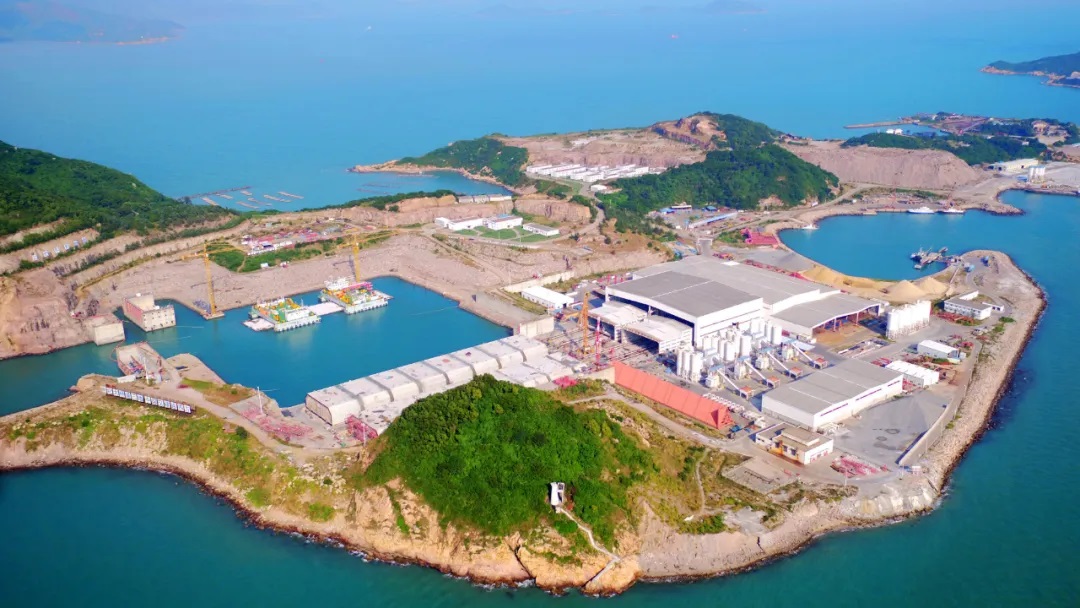

四航人登上珠海牛頭島
在沒水沒電、荒無人煙的條件下

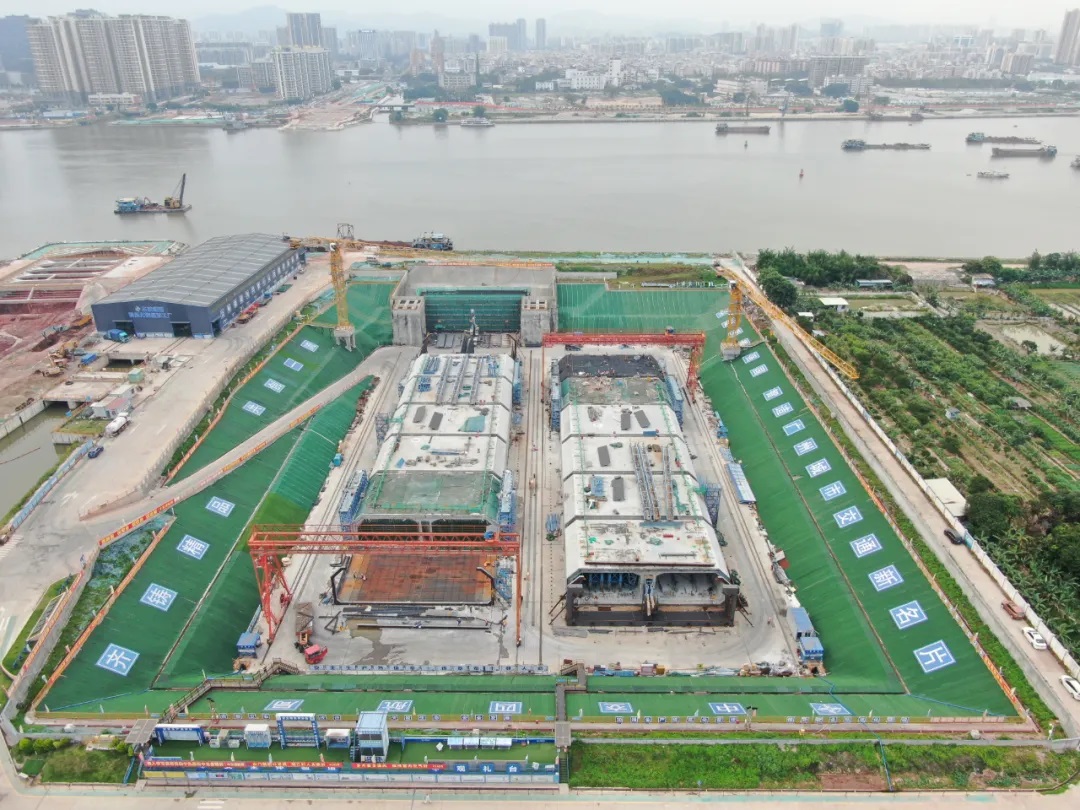

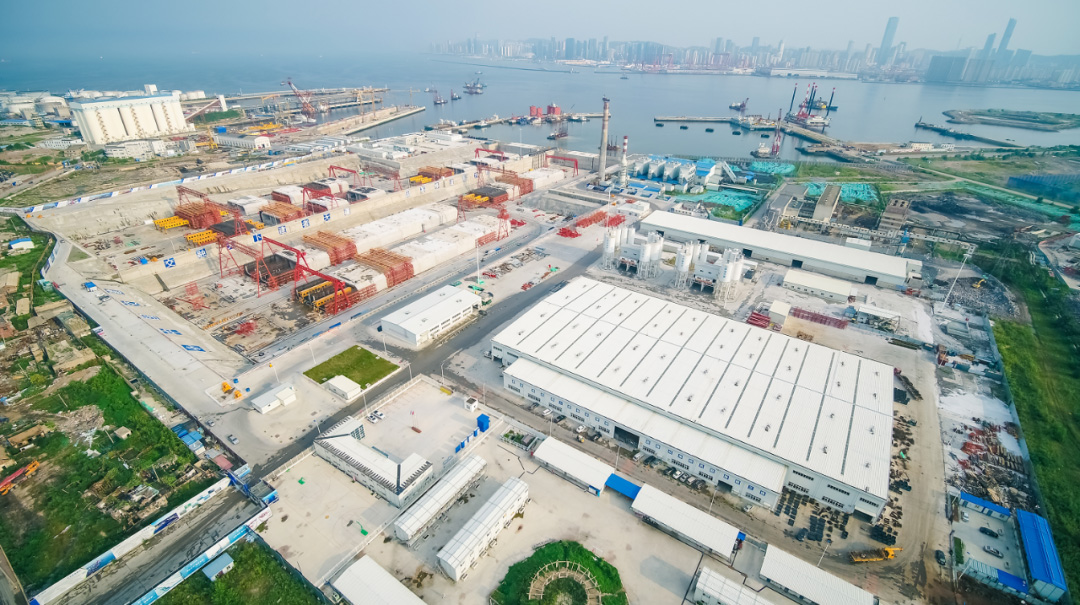

僅用14個月就建起了占地56萬平方米的
世界最大沉管夢工廠

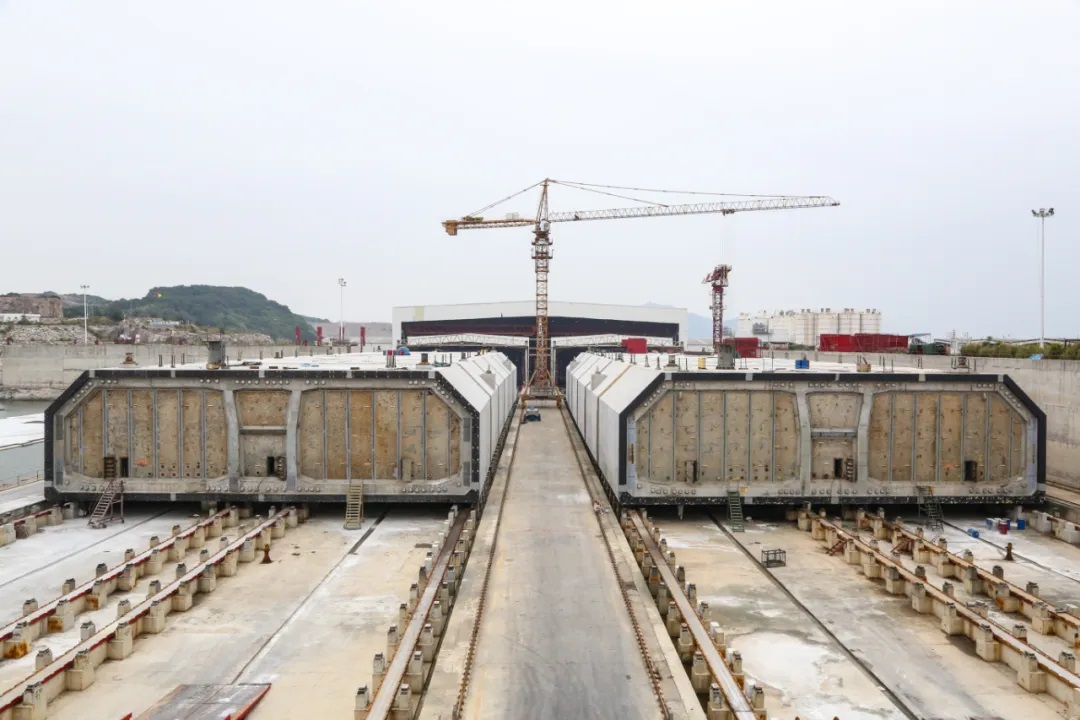

港珠澳大橋標準隧道管節
長180米、重達8萬噸、由8個節段組成
一個節段的鋼筋籠就重達上千噸
包含335種鋼筋半成品
鋼筋綁扎精度要求誤差控制在1厘米內

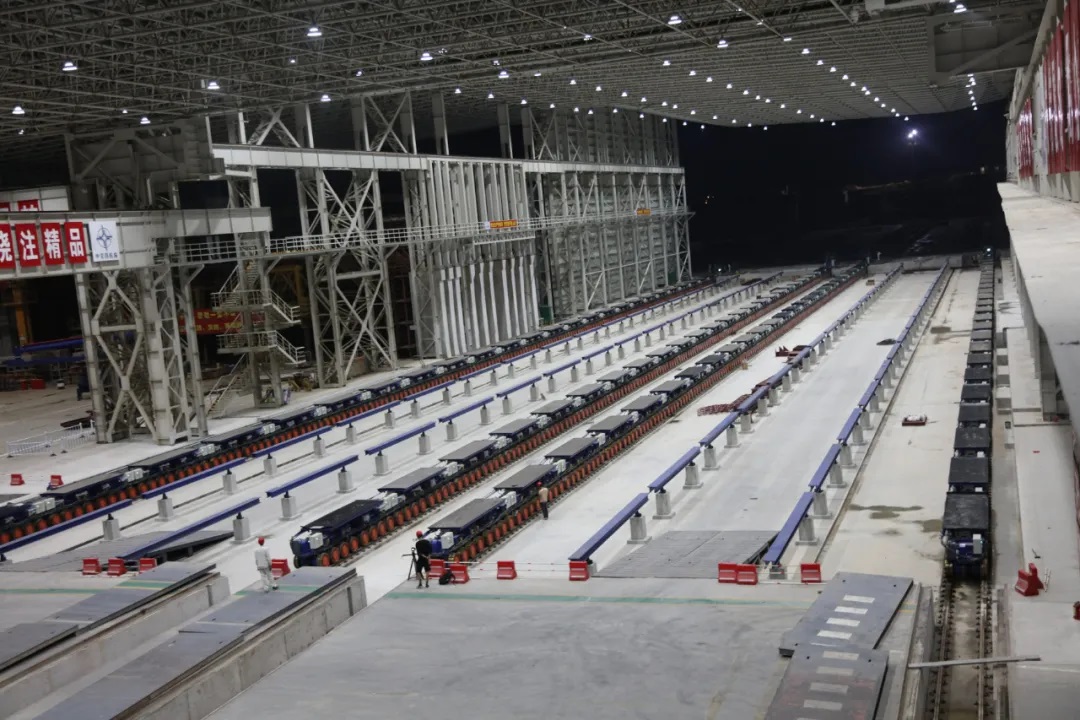

而這只是沉管預制廠流水作業的一個小小縮影
事實上,整個沉管預制過程包含156道工序

6年孤島生涯
四航人完成了
17節超級沉管的預制使命
四航人創造了
深海沉管滴水不漏的工程奇跡

—
重整行裝再出發

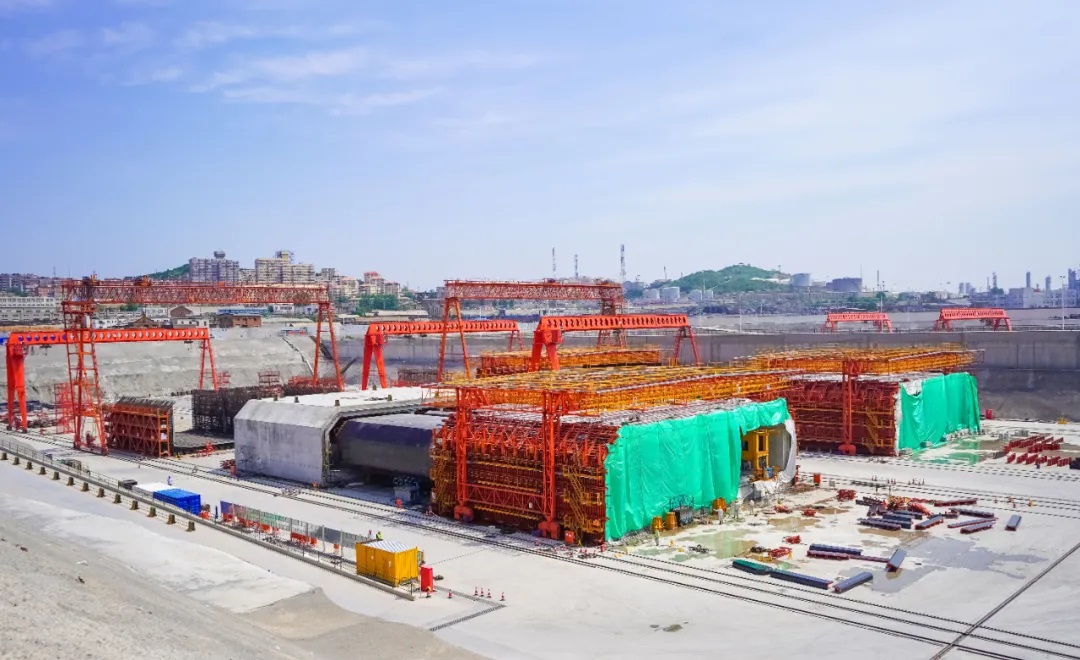

世界最大沉管智慧工廠
在完成港珠澳大橋建設任務后
四航人重整行裝再出發
將港珠澳大橋沉管預制廠改造為
深中通道沉管智慧工廠
再次肩負起深中通道沉管預制的重任

深中通道是繼港珠澳大橋之后
又一世界級的集橋、島、隧和水下互通
于一體的超大型集群工程
是全球最寬的海底沉管隧道
但其具有“超寬、變寬、深埋、回淤量大、
挖沙坑區域地層穩定差”五大難點

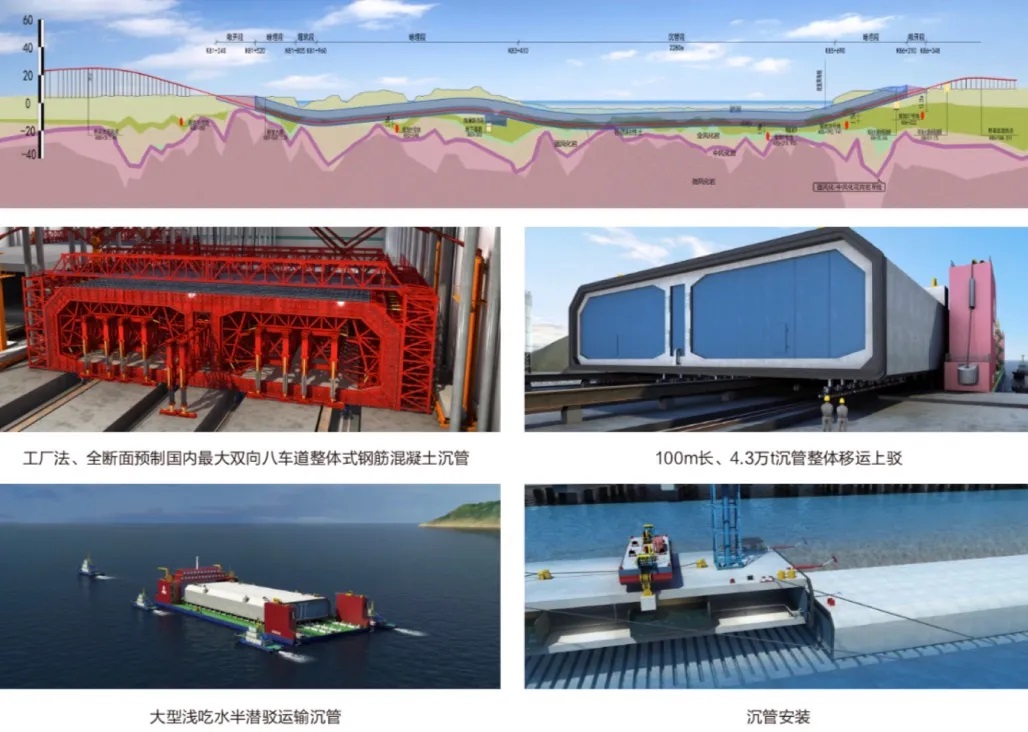

深中通道沉管隧道采用的
鋼殼混凝土組合模式是國內首次使用
國際首次大規模使用
該結構類似“三明治”結構
不易產生裂縫漏水等問題
每個標準管節由2255個封閉隔倉構成
需要完成4萬個隔倉施工
混凝土用量達到66萬立方米

深中通道一節標準管節
長165米,重約8萬噸
超過了“遼寧號”航空母艦的排水量
按照港珠澳大橋的建設技術和經驗
完成單節沉管轉運需要7天
但深中通道要保證1天內完成鋼殼沉管的移運

技術團隊通過科研攻關
成功打造出智能臺車組
200臺臺車、800個驅動輪、1600個車輪
智能臺車組實現了
最大每分鐘三米的同步高速移運
相較港珠澳大橋的首節沉管移運的用時30天
深中通道的首節沉管移運僅用了6個小時

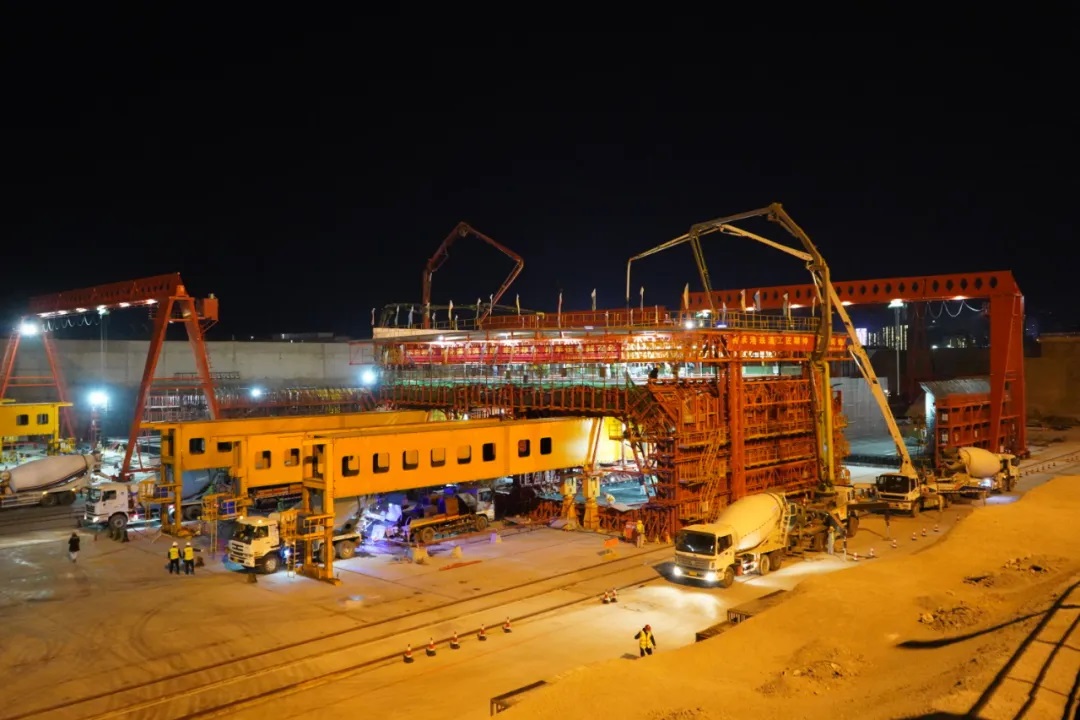

為更好完成澆筑作業

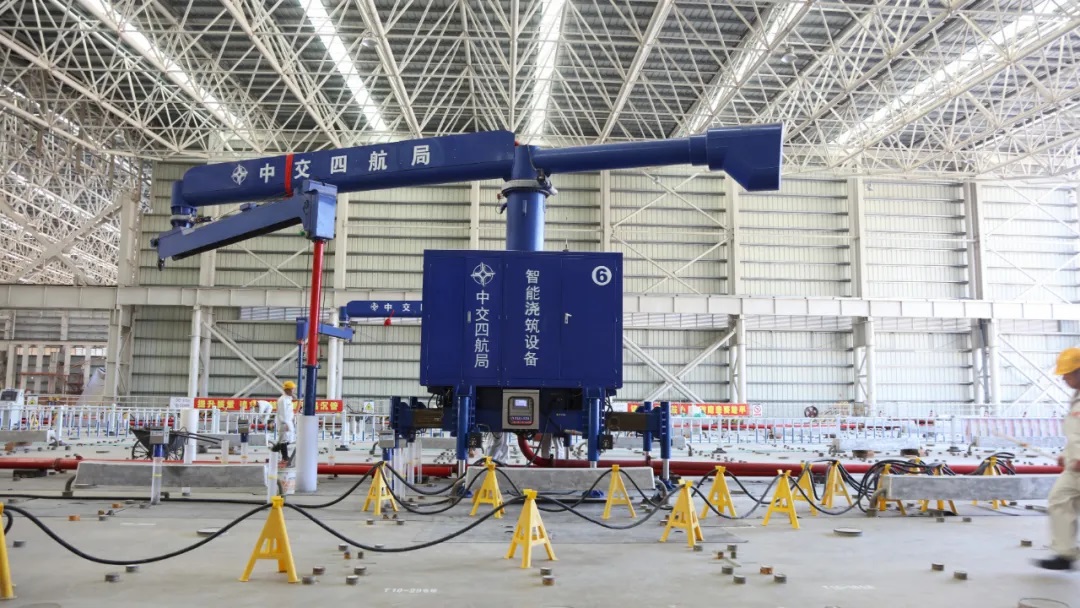

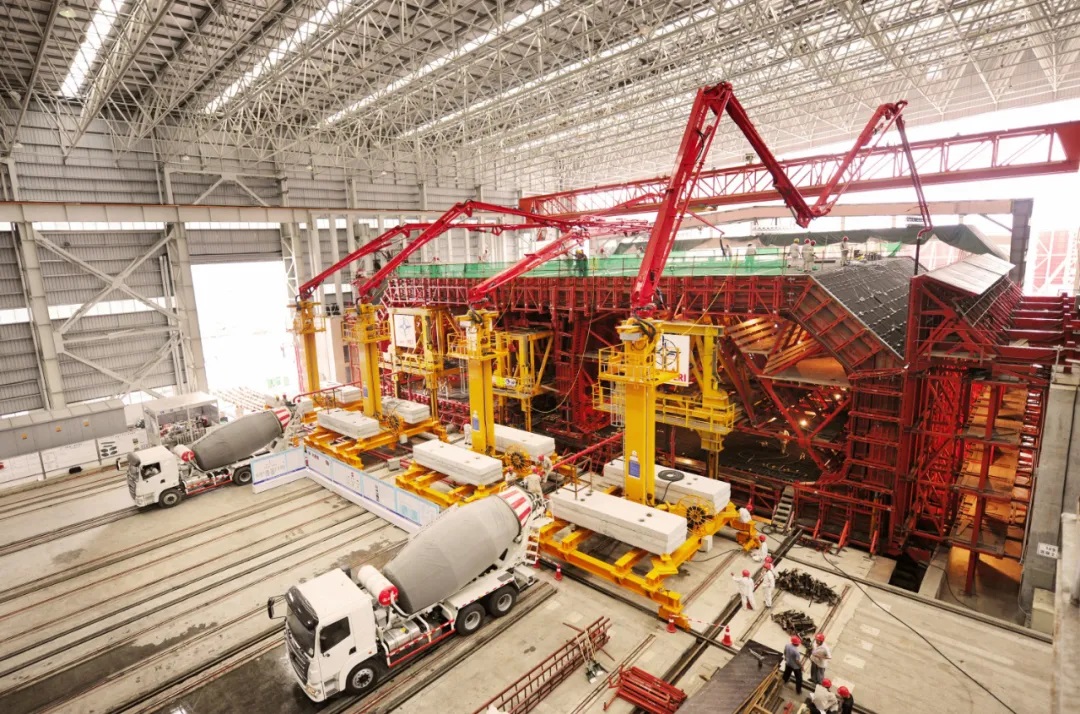

項目技術團隊研發了一款智能澆筑機

它可四向移動
并精準控制水泥送漿速度和澆筑高度
是臺可以24小時澆筑作業的“超級蜘蛛人”
— 廣州城市交通新名片 國內首條全斷面澆筑內河沉管隧道

全長2.07公里的車陂路—新滘東路隧道 是廣州市首個采用政府與社會資本合作 模式實施的過江隧道項目 建成后將連通大灣區人工智能 與數字經濟試驗區和廣州國際金融城 成為廣州新一輪發展騰飛的“大動脈” 項目沉管隧道段采用4節沉管 每節長123米,重達3萬噸 為了降低開裂的風險 車陂隧道工程采用全斷面澆筑工藝 在國內內河沉管隧道施工上尚屬首次 降低了超過1000萬的后期維護費用 為了配合全斷面澆筑工藝的嚴苛要求 車陂隧道工程采用了全自動的液壓模板系統 這套模板系統能夠依靠液壓頂桿的伸縮 實現全自動合模、脫模 并通過軌道和滑輪組運行到下一管節位置 實現綁扎-支模-澆筑-養護的流水作業 進一步提高了施工效率 車陂隧道沉管預制鋼筋總用量達到11500噸 加工要求精確到毫米級 經加工后的規格有近百種 為此,項目部采購了全自動鋼筋流轉設備 以及鋸切套絲機器人、臥式彎曲機器人等 實現了鋼筋從卸貨進廠到合格出廠 全程“0手工”操作 — 從南到北 我國寒冷地區首條海底沉管隧道 大連灣海底隧道項目是 我國首個大型跨海沉管隧道PPP項目 項目的海底隧道全長約5.1公里 共需安裝大型沉管18節 是繼港珠澳大橋之后又一項技術條件復雜 環保建設標準極高的跨海交通工程 受資源的限制 大連及周邊地區天然優質砂嚴重缺乏 四航人首次使用機制砂 來制定沉管預制混凝土配方 并通過大量試驗來驗證了機制砂性能 如何在北方冬季低溫 大風以及干燥的惡劣條件下 高質量完成預制作業 項目部門通過澆筑沉管足尺模型 在內外溫差達到五十多度,且大風情況下 模型的混凝土質量等各項指標均滿足要求 四航人終于找到了適合寒冷地區的沉管預制辦法 — 打造智慧交通 建設最美海灣 2020年3月,沿江高速前海段與南坪快速銜接工程 正式啟動! 四航局承建的主要施工內容為 除橋梁拆除外的沿江高速下沉改造和收費站北移 項目地處深圳前海中心區 也是中國特色社會主義先行示范區的核心區域 承擔著促進粵港澳大灣區交通發展的戰略使命 項目包括沉管預制、沉管運輸、沉管安裝等 沉管工程的全產業鏈建設 其中,沉管隧道長度達2.31公里 是國內首次采用雙向八車道設計的 整體式鋼筋混凝土沉管 為適應前海灣水深條件 減少海底疏浚對前海生態環境的影響 項目首次提出采用4.5萬噸大型淺吃水半潛駁 運輸80米長、3.7萬噸重的整體式沉管 工廠法全斷面沉管預制、沉管移運上駁重量 均為目前國內、國際之最

該項目的建成將極大促進粵港澳大灣區建設 前海將成為深圳市未來的“新中心” 將有力促進 深圳市“中國特色社會主義先行示范區”建設 從珠江隧道的緣起 到洲頭咀隧道的“試驗田” 從牛頭島上“大練兵” 到珠江畔和大連灣的“大制作” 在沉管隧道領域已擁有了 成熟的工藝技術、專業的團隊與豐富的經驗 擁有綜合混凝土配合比設計 混凝土溫控、職業化工人管理 智能化的沉管生產信息化系統等技術優勢

內網登陸 |OA登陸
中交四航局第二工程有限公司 Copyright ?right 2021 All Rights Reserved .
備案號:粵ICP備05142109號 | 粵公網安備 44010502000439號
版權所有:中交四航局第二工程有限公司
